6月18日,廣東盈華電子科技有限公司年產5.66萬噸高端電子銅箔項目二期廠房封頂儀式隆重舉行。威華集團董事長李建華、盈華科技總經理李遠泰、盈華科技管理團隊及項目施工單位主要人員參加封頂儀式,共同見證了盈華科技這一重要時刻。
6月20日,廣東粵財基金管理有限公司投資總監、保薦代表人周杰,投資副總監馬詠然,風控經理韓子恩,投資經理王子燊,中國國際金融股份有限公司中金投行部保薦代表人張堅柯等領導一行到廣東盈華電子科技有限公司調研座談。盈華科技總經理李遠泰,威華集團董事辦主任高平富等公司領導參加調研座談活動,并詳細介紹了公司經營管理、項目建設及發展規劃等具體情況。
6月25日,松下電子材料(廣州)有限公司制造部經理姜彬一行到廣東盈華電子材料有限公司參觀指導。盈華材料設備中心總監陳華林率管理團隊陪同并進行技術交流,詳細介紹了公司經營管理、項目建設等情況。
(照片拍攝于2023年6月29日) |

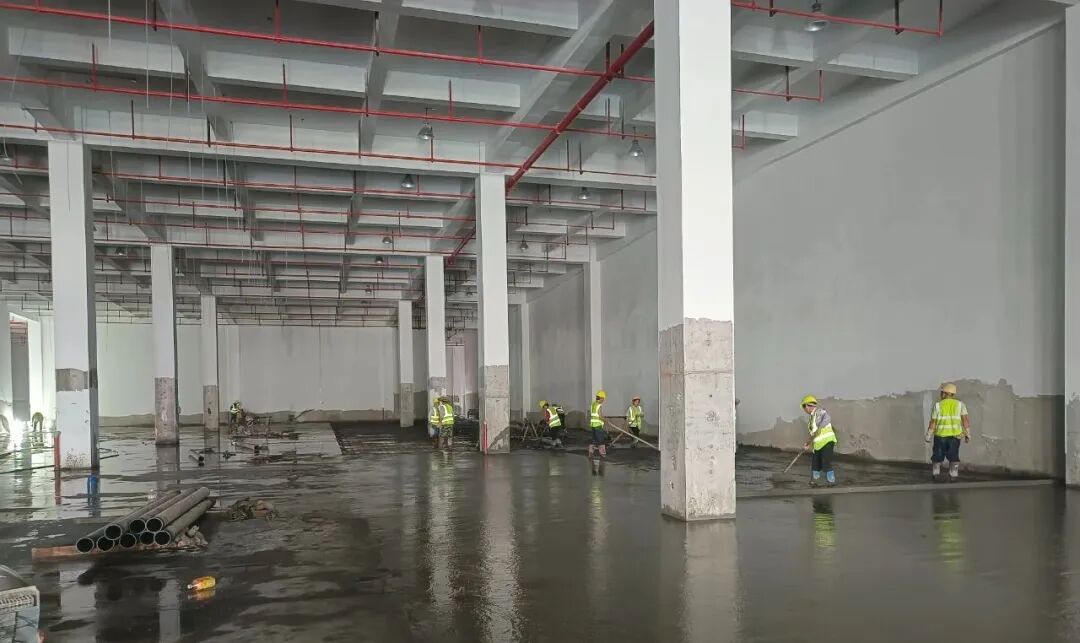

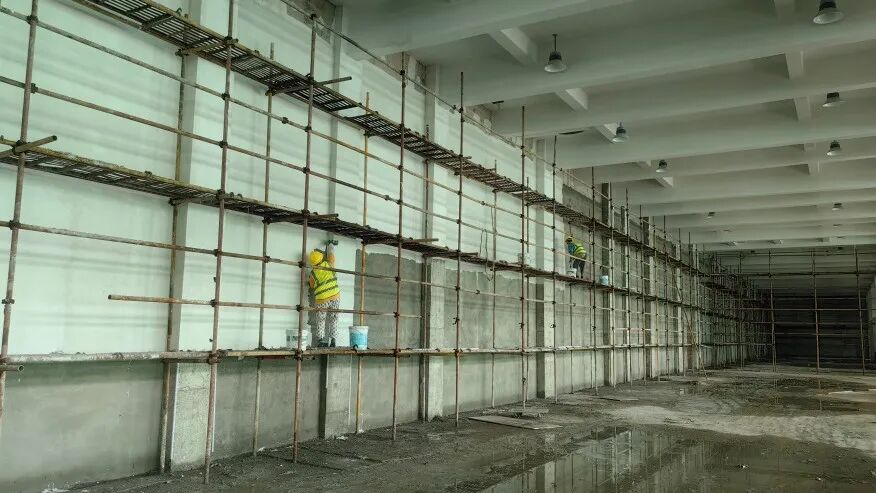

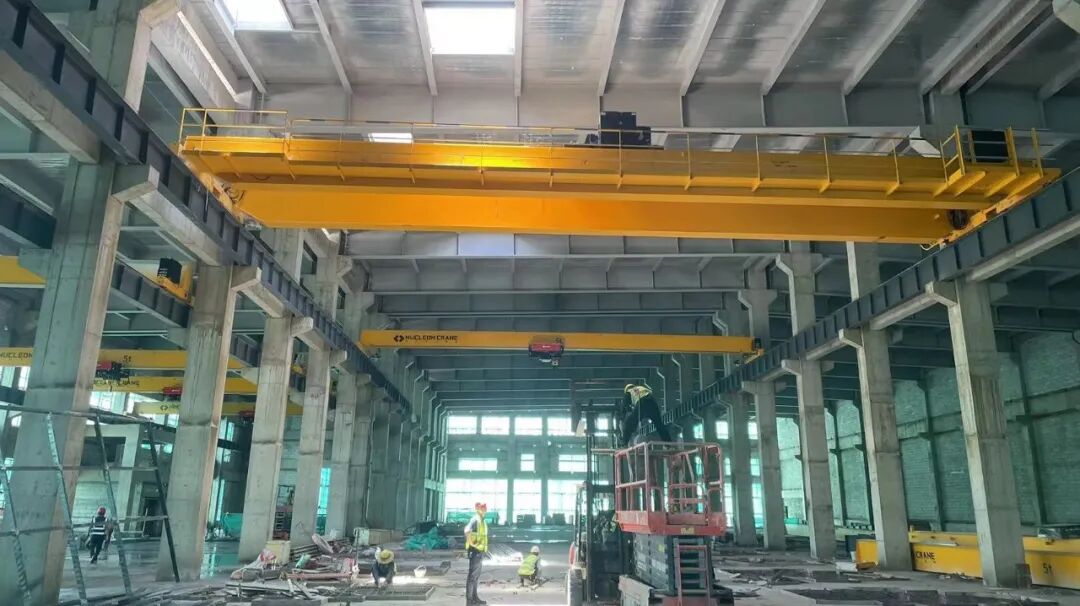

主車間:1、生箔區9.75m標高三層內裝修架體拆除完成100%;2、罩屋面柱梁混凝土澆筑完成100%;3、二層磚墻砌筑批蕩完成95%,三層磚墻砌筑批蕩完成80%,四層磚墻砌筑批蕩完成70%;4、三層水電消防安裝完成80%,四層水電消防安裝完成50%;5、三層頂棚刮膩子完成100%,四層頂棚刮膩子完成80%;6、配電房模板鋼筋制作安裝完成100%,混凝土澆筑完成50%;7、三樓9.75m標高分切區地面找平完成100%、生箔區地面找平完成25%;8、外墻批灰完成40%;9、首層金剛砂耐磨地面區域清理鑿毛;10、幕墻、鋁合金窗完成15% 。改擴建項目 : 水處理樁基礎施工。下周需處理工作:主車間:1、二層、三層、四層磚墻砌筑批蕩、刮膩子、水電消防安裝;2、配電房混凝土澆筑;3、三樓9.75m標高生箔區地面找平,四樓18.45m標高高位罐區地面找平;4、外墻批灰;5、首層金剛砂耐磨地面區域清理鑿毛、混凝土澆筑;6、幕墻、鋁合金窗安裝。 改擴建項目 :水處理樁基礎施工。 |

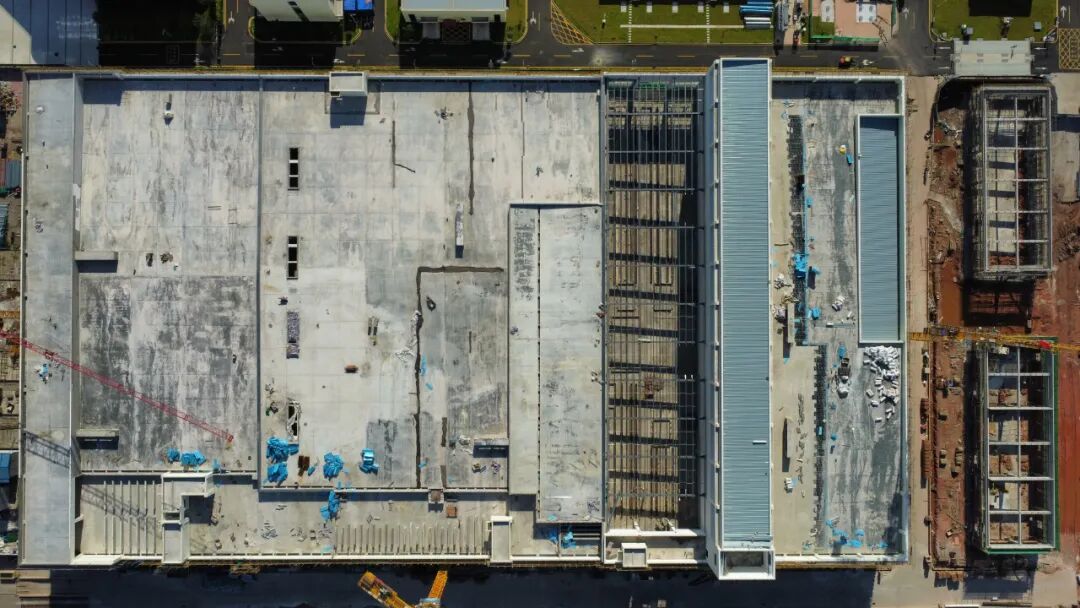

(照片拍攝于2023年6月28日) |
| 廠房:1、一樓內墻批蕩、刮白完成70%,二次結構地板施工完成90%,消防水電、風管道安裝完成80%;2、二樓內墻批蕩、刮白完成70%,二次結構地板施工完成5%,消防水電、風管道安裝40%;3、天面內外墻批蕩、刮白,二次結構地板施工,消防管道安裝。2#甲類倉庫、丙類倉庫:二次結構地板澆筑完成。下周需處理工作:廠房:1、一樓、二樓內墻批蕩、刮白,二次結構地板施工,消防水電、風管道安裝;2、天面內外墻批蕩、刮白,二次結構地板施工,消防管道安裝。2#甲類倉庫、丙類倉庫:磚墻砌筑。 |
